Granskning

Granskad: 22 november 2023

Innan kommunen kan fatta beslut om antagande av en detaljplan ska planförslaget göras tillgängligt för granskning. Under granskningen ges myndigheter, sakägare och andra som berörs av planen möjlighet att lämna synpunkter på planförslaget.

Granskning av planförslaget

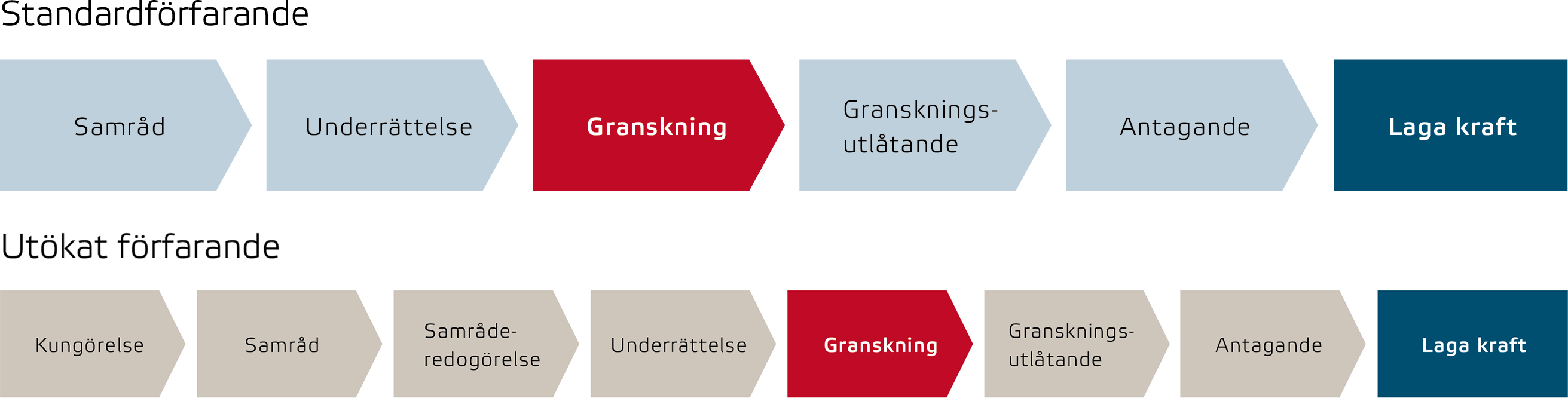

Processen vid standardförfarande och utökat förfarande. Illustration: Boverket

När ett förslag till detaljplan har varit på samråd och kommunen bearbetat det utifrån information och synpunkter som framkommit ska planförslaget göras tillgängligt för granskning inför beslut om antagande. Granskningens syfte är att visa det bearbetade planförslag som kommunen har för avsikt att anta och samtidigt ge berörda intressenter en sista möjlighet att lämna synpunkter.

18 §
  När samrådet enligt 11-17 §§ är klart ska kommunen i en underrättelse informera om sitt planförslag och låta det granskas under en viss tid (granskningstid). Om de som kommunen har samrått med enligt 11 § har godkänt planförslaget, behöver underrättelse inte lämnas.

Granskningstiden ska vara minst två veckor, men den får göras kortare, om alla berörda är överens om det. För ett sådant planförslag som avses i 7 § första stycket 1 och 2 ska granskningstiden dock vara minst tre veckor och för ett sådant planförslag som avses i 7 § första stycket 3 minst 30 dagar.

Om kommunen när samrådet är klart bedömer att planförslaget är ett sådant som avses i 7 §, ska kommunen dessutom kungöra förslaget på det sätt som anges i 11 d §, om förslaget inte har kungjorts tidigare eller det har ändrats väsentligt. Det som sägs om samrådstid i 11 d § ska då i stället avse granskningstid. Lag (2021:785) .

18 a §
  Om planförslaget är ett sådant som avses i 7 a §, ska kommunen kungöra förslaget på det sätt som anges i 11 d § och låta det granskas. Det som sägs om samrådstid i 11 d § ska då i stället avse granskningstid. Granskningstiden ska vara minst tre veckor.

Kungörandet får samordnas med det kungörande som ska ske i det andra ärendet som avses i 7 a §. Lag (2020:76) .

Granskningshandlingar

Under granskningstiden ska kommunen hålla förslaget tillgängligt för alla som vill granska det. Det som ska finnas tillgängligt är:

  • planförslaget,
  • planbeskrivning,
  • grundkartor,
  • fastighetsförteckning,
  • eventuellt planprogram,
  • det planeringsunderlag i övrigt som kommunen anser har betydelse för bedömningen av förslaget. Det kan till exempel vara dokument och kartor som redovisar förhållanden för vatten och avlopp eller utredningar om kulturmiljö, trafik, buller med mera.
  • Samrådsredogörelsen om en sådan sammanställts.

Planförslaget kan göras tillgängligt på platser dit allmänheten har tillträde, som i kommunhusets entré eller bibliotek. Det är då även lämpligt att det finns uppgifter om var de som har frågor kan vända sig.

Kommunen ska under granskningstiden också hålla denna information tillgänglig på sin webbplats. Detta gäller dock inte fastighetsförteckningen, eftersom den innehåller personuppgifter, samt andra handlingar i den utsträckning det skulle strida mot någon lag eller annan författning att göra dem tillgängliga på webbplatsen. Det kan till exempel handla om uppgifter som omfattas av sekretess eller där behandlingen av uppgifterna skulle strida mot dataskyddsförordningen och därför inte får redovisas eller hållas tillgängliga.

21 §
  Under granskningstiden ska kommunen hålla förslaget tillgängligt för alla som vill granska det. Kommunen ska också se till att de grundkartor och den fastighetsförteckning som avses i 8 §, det program som avses i 10 § och den samrådsredogörelse som avses i 17 § finns tillgängliga, liksom det planeringsunderlag som kommunen anser har betydelse för bedömningen av förslaget. Kommunen ska hålla informationen, med undantag av fastighetsförteckningen, tillgänglig på sin webbplats under granskningstiden.

Dessa skyldigheter gäller inte i den utsträckning det skulle strida mot lag eller annan författning.

Om förslaget är ett sådant som avses i 7 a § och kungörandet har samordnats enligt 18 a § andra stycket, får kommunen fullgöra sin skyldighet enligt första stycket genom att hålla en kopia av handlingarna i det andra ärendet tillgänglig i den mån informationen finns där. Lag (2021:785) .

Publicering av planhandlingar på kommunens webbplats

Olika granskningstid beroende på förfarande

Granskningstiden skiljer sig mellan standard och utökat förfarande. I båda förfarandena behöver granskningstiden anpassas efter förutsättningarna i det enskilda ärendet. Vid standardförfarande ska granskningstiden vara minst två veckor. I vissa fall är det möjligt att förkorta denna tid om samrådskretsen är överens om detta. Vid utökat förfarande ska granskningstiden vara minst 3 veckor. Om detaljplanen kan antas medföra betydande miljöpåverkan ska granskningstiden dock vara minst 30 dagar.

18 §
  När samrådet enligt 11-17 §§ är klart ska kommunen i en underrättelse informera om sitt planförslag och låta det granskas under en viss tid (granskningstid). Om de som kommunen har samrått med enligt 11 § har godkänt planförslaget, behöver underrättelse inte lämnas.

Granskningstiden ska vara minst två veckor, men den får göras kortare, om alla berörda är överens om det. För ett sådant planförslag som avses i 7 § första stycket 1 och 2 ska granskningstiden dock vara minst tre veckor och för ett sådant planförslag som avses i 7 § första stycket 3 minst 30 dagar.

Om kommunen när samrådet är klart bedömer att planförslaget är ett sådant som avses i 7 §, ska kommunen dessutom kungöra förslaget på det sätt som anges i 11 d §, om förslaget inte har kungjorts tidigare eller det har ändrats väsentligt. Det som sägs om samrådstid i 11 d § ska då i stället avse granskningstid. Lag (2021:785) .

18 a §
  Om planförslaget är ett sådant som avses i 7 a §, ska kommunen kungöra förslaget på det sätt som anges i 11 d § och låta det granskas. Det som sägs om samrådstid i 11 d § ska då i stället avse granskningstid. Granskningstiden ska vara minst tre veckor.

Kungörandet får samordnas med det kungörande som ska ske i det andra ärendet som avses i 7 a §. Lag (2020:76) .

Länsstyrelsens roll under granskningen

Granskningen är ett tillfälle där länsstyrelsen har möjlighet att yttra sig över om förslaget behöver ändras utifrån länsstyrelsens ingripandegrunder. Länsstyrelsen kan då meddela kommunen att om planförslaget inte ändras kan beslutet att anta planen komma att överprövas.

Under granskningen ska länsstyrelsen yttra sig över planförslaget om länsstyrelsen bedömer att:

  • riksintressen enligt miljöbalken inte tillgodoses,
  • miljökvalitetsnormer enligt miljöbalken inte följs,
  • strandskydd upphävs i strid med gällande bestämmelser,
  • mellankommunala intressen inte samordnats på ett lämpligt sätt, eller
  • att bebyggelse och byggnadsverk blir olämpliga med hänsyn till hälsa eller säkerhet eller risken för olyckor, översvämning eller erosion.

22 §
  Under granskningstiden ska länsstyrelsen yttra sig över planförslaget, om förslaget enligt länsstyrelsens bedömning innebär att
   1. ett riksintresse enligt 3 eller 4 kap. miljöbalken inte tillgodoses,
   2. en miljökvalitetsnorm enligt 5 kap. miljöbalken inte följs,
   3. strandskydd enligt 7 kap. miljöbalken upphävs i strid med gällande bestämmelser,
   4. regleringen av sådana frågor om användningen av mark- och vattenområden som angår flera kommuner inte har samordnats på ett lämpligt sätt, eller
   5. en bebyggelse annars blir olämplig eller ett byggnadsverk olämpligt med hänsyn till människors hälsa eller säkerhet eller till risken för olyckor, översvämning eller erosion. Lag (2020:76) .

22 a §
  Under granskningstiden ska lantmäterimyndigheten yttra sig över planförslaget om myndigheten bedömer att förslaget inte är förenligt med 4 kap. 7, 18 och 18 a §§ samt 33 §
första stycket 3 och tredje stycket. Lag (2014:900) .

Om länsstyrelsen hittar uppenbara fel i planen som inte rör ingripandegrunderna, men som kan innebära svårigheter att genomföra planen, finns det inget hinder i lagen för att framföra detta till kommunen under granskningen. Det är då viktigt att det av länsstyrelsens granskningsyttrande framgår vad som kan leda till att planen överprövas och vad som är övriga synpunkter.

22 §
  Under granskningstiden ska länsstyrelsen yttra sig över planförslaget, om förslaget enligt länsstyrelsens bedömning innebär att
   1. ett riksintresse enligt 3 eller 4 kap. miljöbalken inte tillgodoses,
   2. en miljökvalitetsnorm enligt 5 kap. miljöbalken inte följs,
   3. strandskydd enligt 7 kap. miljöbalken upphävs i strid med gällande bestämmelser,
   4. regleringen av sådana frågor om användningen av mark- och vattenområden som angår flera kommuner inte har samordnats på ett lämpligt sätt, eller
   5. en bebyggelse annars blir olämplig eller ett byggnadsverk olämpligt med hänsyn till människors hälsa eller säkerhet eller till risken för olyckor, översvämning eller erosion. Lag (2020:76) .

22 a §
  Under granskningstiden ska lantmäterimyndigheten yttra sig över planförslaget om myndigheten bedömer att förslaget inte är förenligt med 4 kap. 7, 18 och 18 a §§ samt 33 §
första stycket 3 och tredje stycket. Lag (2014:900) .

Invänta länsstyrelsens granskningsyttrande

I Plan- och bygglagen, PBL, framgår att länsstyrelsen ska yttra sig över ett planförslag om länsstyrelsen bedömer att förslaget påverkar något av ingripandegrunderna på ett sådant sätt att planen kan komma att överprövas.

Länsstyrelsen är skyldig att lämna ett yttrande inom granskningstiden. Samtidigt ligger det i kommunens intresse att invänta länsstyrelsens besked vad gäller eventuell överprövning. Det finns därför goda skäl för kommunen och länsstyrelsen att under planprocessen diskutera frågan om vad som kan vara en rimlig granskningstid. Om länsstyrelsen inte lämnar något yttrande under granskningstiden finns det ingen regel som hindrar kommunen att slutföra granskningen. Även om Länsstyrelsen inte lämnat något yttrande under planprocessen påverkas inte rätten att överpröva kommunens beslut att anta planen.

22 §
  Under granskningstiden ska länsstyrelsen yttra sig över planförslaget, om förslaget enligt länsstyrelsens bedömning innebär att
   1. ett riksintresse enligt 3 eller 4 kap. miljöbalken inte tillgodoses,
   2. en miljökvalitetsnorm enligt 5 kap. miljöbalken inte följs,
   3. strandskydd enligt 7 kap. miljöbalken upphävs i strid med gällande bestämmelser,
   4. regleringen av sådana frågor om användningen av mark- och vattenområden som angår flera kommuner inte har samordnats på ett lämpligt sätt, eller
   5. en bebyggelse annars blir olämplig eller ett byggnadsverk olämpligt med hänsyn till människors hälsa eller säkerhet eller till risken för olyckor, översvämning eller erosion. Lag (2020:76) .

22 a §
  Under granskningstiden ska lantmäterimyndigheten yttra sig över planförslaget om myndigheten bedömer att förslaget inte är förenligt med 4 kap. 7, 18 och 18 a §§ samt 33 §
första stycket 3 och tredje stycket. Lag (2014:900) .

10 §
  När länsstyrelsen enligt 5 kap. 30, 38 eller 39 § har fått ett meddelande om att en kommun beslutat att anta, ändra eller upphäva en detaljplan eller områdesbestämmelser, ska länsstyrelsen inom tre veckor besluta om den ska överpröva kommunens beslut eller inte.

Länsstyrelsen ska överpröva kommunens beslut, om beslutet kan antas innebära att
   1. ett riksintresse enligt 3 eller 4 kap. miljöbalken inte tillgodoses,
   2. regleringen av sådana frågor om användningen av mark- och vattenområden som angår flera kommuner inte samordnas på ett lämpligt sätt,
   3. en miljökvalitetsnorm enligt 5 kap. miljöbalken inte följs,
   4. strandskydd enligt 7 kap. miljöbalken upphävs i strid med gällande bestämmelser, eller
   5. en bebyggelse blir olämplig eller ett byggnadsverk olämpligt med hänsyn till människors hälsa eller säkerhet eller till risken för olyckor, översvämning eller erosion. Lag (2022:929) .

10 a §
  Om länsstyrelsen har gett ett planeringsbesked enligt
5 kap. 10 f § om att en åtgärd inte har en sådan innebörd som anges i 10 § andra stycket, får överprövning enligt 10 § eller upphävande enligt 11 § inte ske med hänvisning till den fråga som beskedet avser. Om ett planeringsbesked förenats med villkor och villkoret har iakttagits, får inte heller sådan överprövning eller sådant upphävande ske med hänvisning till den fråga som beskedet avser.

Första stycket gäller inte om åtgärden eller förutsättningarna för planeringen har ändrats väsentligt i förhållande till den eller de frågor som planeringsbeskedet avser. Lag (2017:424) .

Lantmäterimyndighetens roll under granskningen

Under granskningen ska lantmäterimyndigheten lämna ett skriftligt yttrande till kommunen angående:

  • frågor om huvudmannaskap inte är rätt hanterade,
  • bestämmelser om fastighetsindelning i detaljplan inte tillämpats korrekt,
  • planbeskrivningen inte redovisar hur planen är avsedd att genomföras, eller tar upp konsekvenserna av plangenomförandet på ett tillräckligt tydligt sätt.

Om exempelvis huvudmannaskapet för allmänna platser ska vara enskilt yttrar sig lantmäterimyndigheten över om förutsättningarna för detta är uppfyllda. Lantmäterimyndigheten ska även yttra sig om förslaget är förenligt med de möjligheter kommunen har att reglera fastighetsindelning, fastighetsstorlek, rättigheter med mera i detaljplan.

I planbeskrivningen ska kommunen bland annat beskriva hur planen är tänkt att genomföras och de åtgärder som behövs för genomförandet, samt vilka konsekvenser dessa åtgärder får för fastighetsägarna och andra berörda. Lantmäterimyndigheten ska i granskningen yttra sig om de anser att planbeskrivningen inte uppfyller detta. (jfr prop. 2013/14:126 sid. 145)

En enklare planprocess, prop. 2013/14:126 (på Sveriges riksdags webbplats)

18 §
  I en detaljplan får kommunen bestämma en största eller minsta storlek på fastigheter och bestämma markreservat för gemensamhetsanläggningar.

Om det behövs för genomförandet av en ändamålsenlig indelning i fastigheter eller för att annars underlätta detaljplanens genomförande, får kommunen också bestämma
   1. hur området ska vara indelat i fastigheter,
   2. de servitut, ledningsrätter och liknande särskilda rättigheter som ska bildas, ändras eller upphävas,
   3. de anläggningar som ska utgöra gemensamhetsanläggningar, och
   4. de fastigheter som ska delta i gemensamhetsanläggningarna och de utrymmen som ska tas i anspråk för anläggningarna.

En detaljplanebestämmelse om områdets indelning i fastigheter eller om servitut eller liknande särskilda rättigheter ska vara förenlig med 3 kap. 1 § och 5 kap. 4 § första stycket fastighetsbildningslagen (1970:988). En detaljplanebestämmelse om inrättande av en gemensamhetsanläggning ska vara förenlig med 5 och 6 §§ anläggningslagen (1973:1149). En detaljplanebestämmelse om ledningsrätt ska vara förenlig med 6 § ledningsrättslagen
(1973:1144). Lag (2015:668) .

18 a §
  Bestämmelserna i 18 § om fastigheter ska tillämpas också på mark eller annat utrymme som hör till flera fastigheter gemensamt. Lag (2011:335) .

33 §
  Planbeskrivningen ska innehålla en redovisning av
   1. planeringsförutsättningarna,
   2. planens syfte,
   3. hur planen är avsedd att genomföras,
   4. de överväganden som har legat till grund för planens utformning med hänsyn till motstående intressen och planens konsekvenser,
   5. om planen avviker från översiktsplanen, på vilket sätt den i så fall gör det och skälen för avvikelsen, och
   6. om något av de underlag som avses i 5 kap. 8 § har tagits fram av en enskild, vilket underlag det i så fall är och vem som har tagit fram det.

Planbeskrivningen ska innehålla det illustrationsmaterial som behövs för att förstå planen.

Av redovisningen enligt första stycket 3 ska framgå de organisatoriska, tekniska, ekonomiska och fastighetsrättsliga åtgärder som behövs för att planen ska kunna genomföras på ett samordnat och ändamålsenligt sätt samt vilka konsekvenser dessa åtgärder får för fastighetsägarna och andra berörda. Vidare ska det framgå om kommunen avser att ingå exploateringsavtal eller genomföra markanvisningar, dessa avtals huvudsakliga innehåll och konsekvenserna av att planen helt eller delvis genomförs med stöd av ett eller flera sådana avtal. Lag (2021:752) .

33 a §
  Om en detaljplan avser en eller flera bostadsbyggnader ska planbeskrivningen, om det inte kan anses obehövligt med hänsyn till bullersituationen, innehålla en redovisning av beräknade värden för omgivningsbuller
   1. vid bostadsbyggnadens fasad, och
   2. vid en uteplats om en sådan ska anordnas i anslutning till byggnaden. Lag (2014:902) .

33 b §
  Om en betydande miljöpåverkan inte kan antas enligt det beslut som avses i 5 kap. 11 a § tredje stycket, ska skälen för bedömningen i den frågan anges i redovisningen enligt 33 § första stycket 4. Lag (2021:785) .

22 a §
  Under granskningstiden ska lantmäterimyndigheten yttra sig över planförslaget om myndigheten bedömer att förslaget inte är förenligt med 4 kap. 7, 18 och 18 a §§ samt 33 §
första stycket 3 och tredje stycket. Lag (2014:900) .

Film

Film som ser till hur länsstyrelsen och lantmäteriet ska agera under samråd och granskning, vilka uppdrag har myndigheterna? Filmen är ca 4 minuter lång och är hämtad från utbildningen Ny på jobbet som detaljplanehandläggare.
Boverket (2023). Granskning. https://www.boverket.se/sv/PBL-kunskapsbanken/planering/detaljplan/detaljplaneprocessen/granskning/ Hämtad 2024-12-23
